اكتمال أعمال الصبة الخرسانية لمبنى وعاء الاحتواء الداخلي بالمفاعل الثاني لمحطة الضبعة

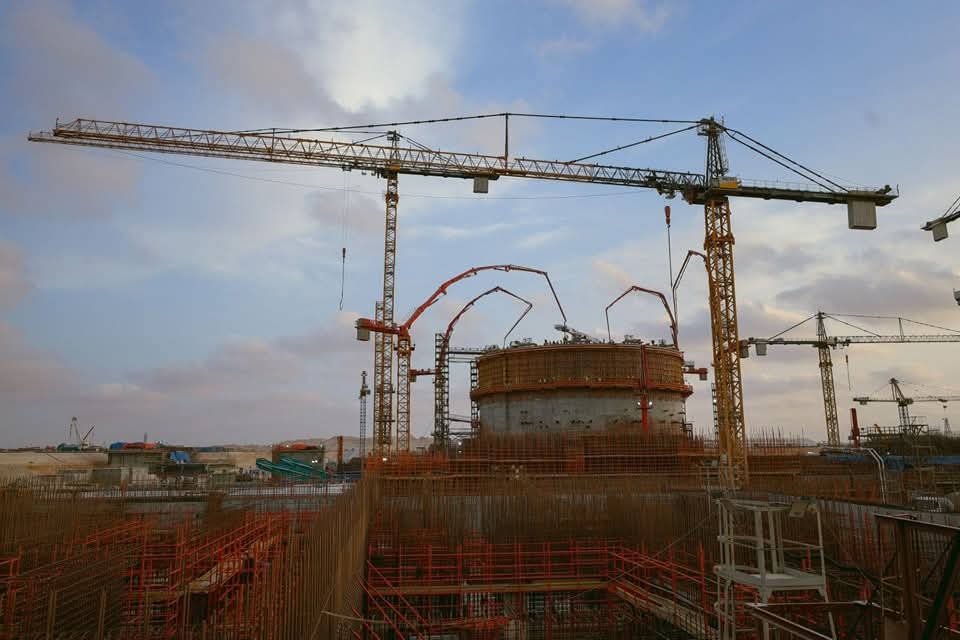

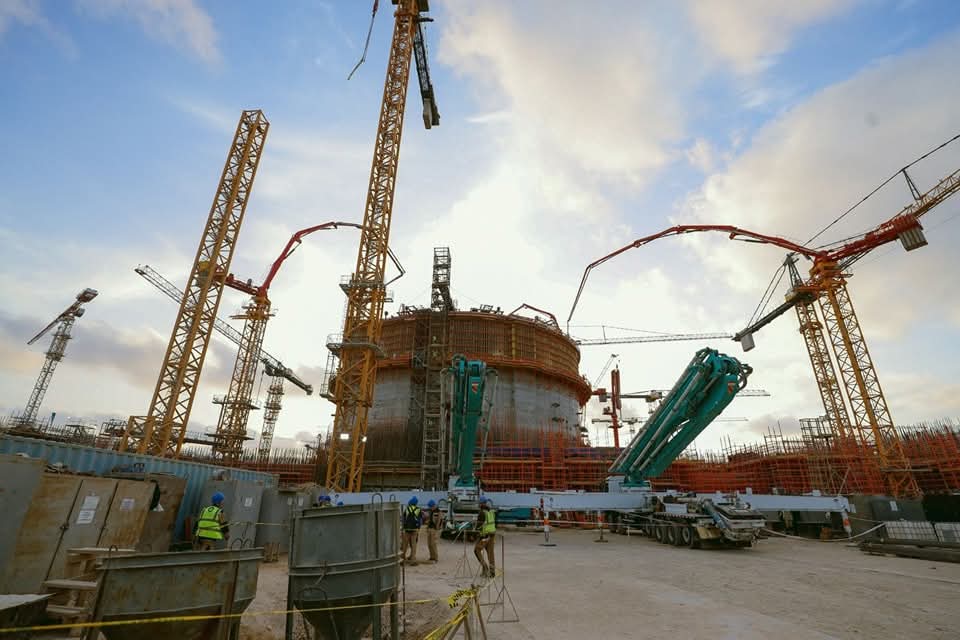

شهد موقع المحطة النووية بالضبعة تحقيق إنجاز جديد في مسار تنفيذ المشروع حيث تم الانتهاء من الصبة الخرسانية للمرحلة الثانية من المستوى الثاني لمبنى وعاء الاحتواء الداخلي بمبنى المفاعل بالوحدة النووية الثانية.
هذا وقد تمت الأعمال قبل الموعد المحدد لها بالجدول الزمني، وذلك بعون الله -عزوجل- وتوفيقه وبفضل العمل الجاد والمتواصل ليلاً ونهاراً من قبل المختصين من هيئة المحطات النووية لتوليد الكهرباء والمقاول العام الروسي شركة "أتوم ستروي اكسبورت".

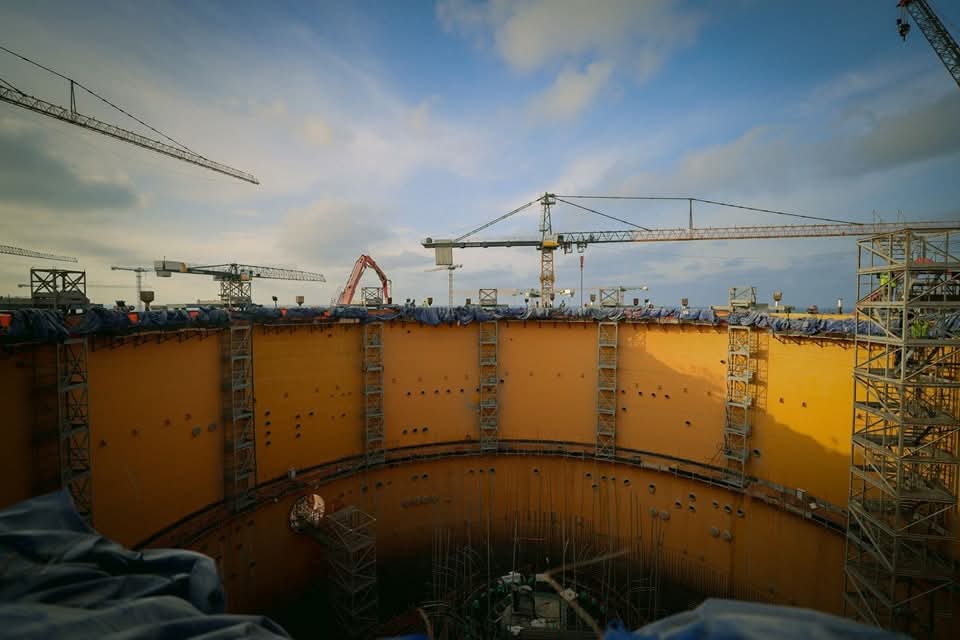

ومن الجدير بالذكر أن مبنى وعاء الاحتواء الداخلي عبارة عن هيكل أسطواني يضم بداخله المفاعل النووي والمعدات الخاصة بالدائرة الأولية للمحطة، ويتكون المستوى الثاني لوعاء الاحتواء الداخلي من 12 شريحة مُسبقة الصنع تم تصنيعها بموقع المحطة النووية بالضبعة، ويبلغ طول كل شريحة 12 مترًا وارتفاعها 14 مترًا، ويتراوح وزنها بين 60 و90 طنًا.

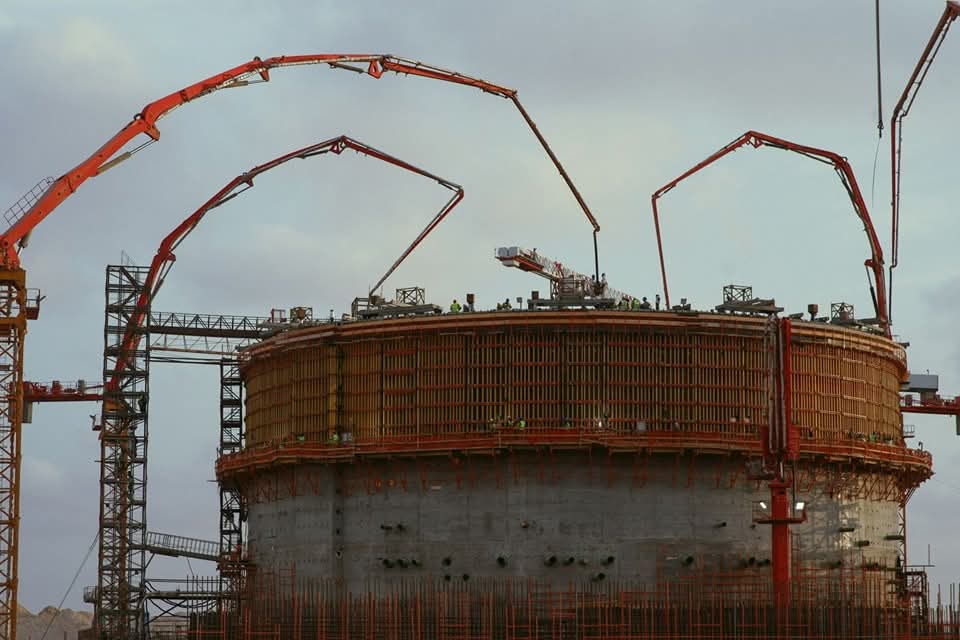

هذا وقد استغرقت عملية صب الخرسانة ٢٤ ساعة، بمشاركة ٤ رافعات صب خرسانية، وحوالي ٦٥ شخصًا، وتجاوز حجم الصبة أكثر من ١٠٠٠م3 من الخرسانة.

اقرأ أيضاً
روساتوم شريكًا استراتيجيًا في مؤتمر نيفسكي البيئي الدولي بسانت بطرسبرج
وزير الكهرباء يجتمع بالنائب الأول لمدير عام «روسآتوم» ورئيس «آتوم ستروى إكسبورت»
رئيس المحطات النووية يتابع تصنيع المعدات الخاصة بمحطة الضبعة من سان بطرسبرج الروسية
رئيس المحطات النووية الجديد يلتقي بالعاملين في موقع محطة الضبعة
تطورات محطة الضبعة النووية.. اكتمال الصبة الخرسانية للمرحلة الأولى بالمستوى الثانى للوحدة الثانية
سفينة «روساتوم فلوت» تستعد للإبحار في أولى رحلاتها التشغيلية المنتظمة
وزير الكهرباء يبحث مع رئيس شركة روساتوم مستجدات تنفيذ أعمال المشروع النووي بمحطة الضبعة
وزير الكهرباء يغادر إلى روسيا لبحث مستجدات محطة الضبعة النووية
آخر مستجدات الأعمال الإنشائية بمحطة الضبعة النووية.. تفاصيل
روسآتوم الروسية: محطة الضبعة النووية تُعد أكبر موقع بناء نووي عالميًا من حيث المساحة الجغرافية
وزير العمل يعلن فرص عمل في مشروع محطة الضبعة النووية
روساتوم: صب الخرسانة الأولى لأساسات مبنى مفاعل الوحدة الرابعة بمحطة لينينجراد للطاقة النووية-2
وتجدر الإشارة إلى أنه قد تم الانتهاء من صب الخرسانة للمرحلة الأولى من المستوى الثاني للوعاء ذاته يوم السبت الموافق 19 أبريل 2025، وبذلك الإنجاز الجديد تم الانتهاء من أعمال الصبة الخرسانية لكامل المستوى الثاني لوعاء الاحتواء الداخلي لمبنى المفاعل في الوحدة النووية الثانية
وبهذه المناسبة صرح الدكتور شريف حلمي رئيس مجلس إدارة هيئة المحطات النووية لتوليد الكهرباء: "إن مشروع إنشاء المحطة النووية بالضبعة يمضي بخطى ثابتة وواثقة، وفقاً للجداول الزمنية المعتمدة، مما يعكس دقة التخطيط وكفاءة التنفيذ في جميع مراحل المشروع، حيث تشهد الهيئة اليوم إنجاز جديد يُضاف إلى سجل المسيرة الوطنية الطموحة لإنشاء أول محطة نووية مصرية لتوليد الكهرباء، هذا الإنجاز يمثل خطوة جديدة في مسار المشروع النووي السلمي، ويعكس الالتزام الراسخ بالمعايير الفنية العالمية، ويؤكد على كفاءة الكوادر الوطنية والشراكة المثمرة مع المقاول العام الروسي شركة "آتوم ستروي إكسبورت"، ومؤكداً على إن هذا التقدم "ليس مجرد إنجاز هندسي، بل هو دليل حي على الإرادة والتخطيط والعمل الجماعي المتقن، ولبنة أساسية في بناء مستقبل مستدام يقوم على تنويع مصادر الطاقة".

وقد صرح أليكسي كونونينكو - نائب رئيس شركة "آتوم ستروي إكسبورت" ومدير مشروع إنشاء محطة الضبعة النووية: "اليوم حققنا إنجازًا هامًا قبل الموعد المحدد له بفضل التعاون الوثيق بين الجانبين المصري والروسي، والكفاءة العالية التي يتميز بها المتخصصين المشاركين في هذا المشروع، بالإضافة إلى استخدام أحدث الأساليب والتقنيات.
لقد وصلنا إلى آفاق جديدة – فقد ارتفع المستوى الثاني من وعاء الاحتواء الداخلي إلى +20.150 مترًا، في حين أن الهدف المخطط له بحلول نهاية هذا العام هو إتمام المستوى الثالث عند ارتفاع +29.150 مترًا، ونواصل عملنا بثقة وبوتيرة ثابتة في بناء محطة الضبعة النووية أكثر محطات الطاقة النووية أمانًا."
مشروع المحطة النووية بالضبعة
تعد المحطة النووية بالضبعة هي أول محطة لتوليد الكهرباء بالطاقة النووية في مصر، ويتم بناؤها في مدينة الضبعة بمحافظة مطروح على ساحل البحر الأبيض المتوسط، وتبعد حوالي 300 كيلومتر شمال غرب القاهرة. وتتكون المحطة النووية بالضبعة من أربع وحدات للطاقة بقدرة 1200 ميجاوات لكل منها، مزودة بمفاعلات الماء المضغوط من الطراز الروسي VVER-1200 (ASE-2006) من الجيل الثالث المُطور، التي تعد أحدث التقنيات، ولها بالفعل محطات مرجعية تعمل بنجاح؛ فهناك أربع وحدات للطاقة النووية قيد التشغيل من هذا الجيل، وهي موزعة كالآتي: مفاعلان في محطة نوفوفورونيش للطاقة النووية ومفاعلان في محطة لينينجراد للطاقة النووية كما تم تشغيل وحدتي طاقة تابعتين لمحطة الطاقة النووية البيلاروسية خارج روسيا.
ويتم بناء المحطة النووية بالضبعة وفقًا لمجموعة العقود التي دخلت حيز التنفيذ في 11 ديسمبر 2017؛ والتي بموجبها ووفقًا للالتزامات التعاقدية، لن يقوم الجانب الروسي ببناء المحطة النووية فحسب، بل سيتعين عليه أيضًا توريد الوقود النووي طوال فترة العمر التشغيلي للمحطة النووية بالضبعة كما سيقدم المساعدة للشركاء المصريين في تدريب الموظفين ودعمهم أثناء مرحلة التشغيل والصيانة خلال السنوات العشر الأولى من تشغيل المحطة، فضلًا عن قيام الجانب الروسي - بموجب اتفاقية منفصلة – ببناء مرافق تخزين خاصة، وكذلك سيوفر حاويات لتخزين الوقود النووي المستنفد.
